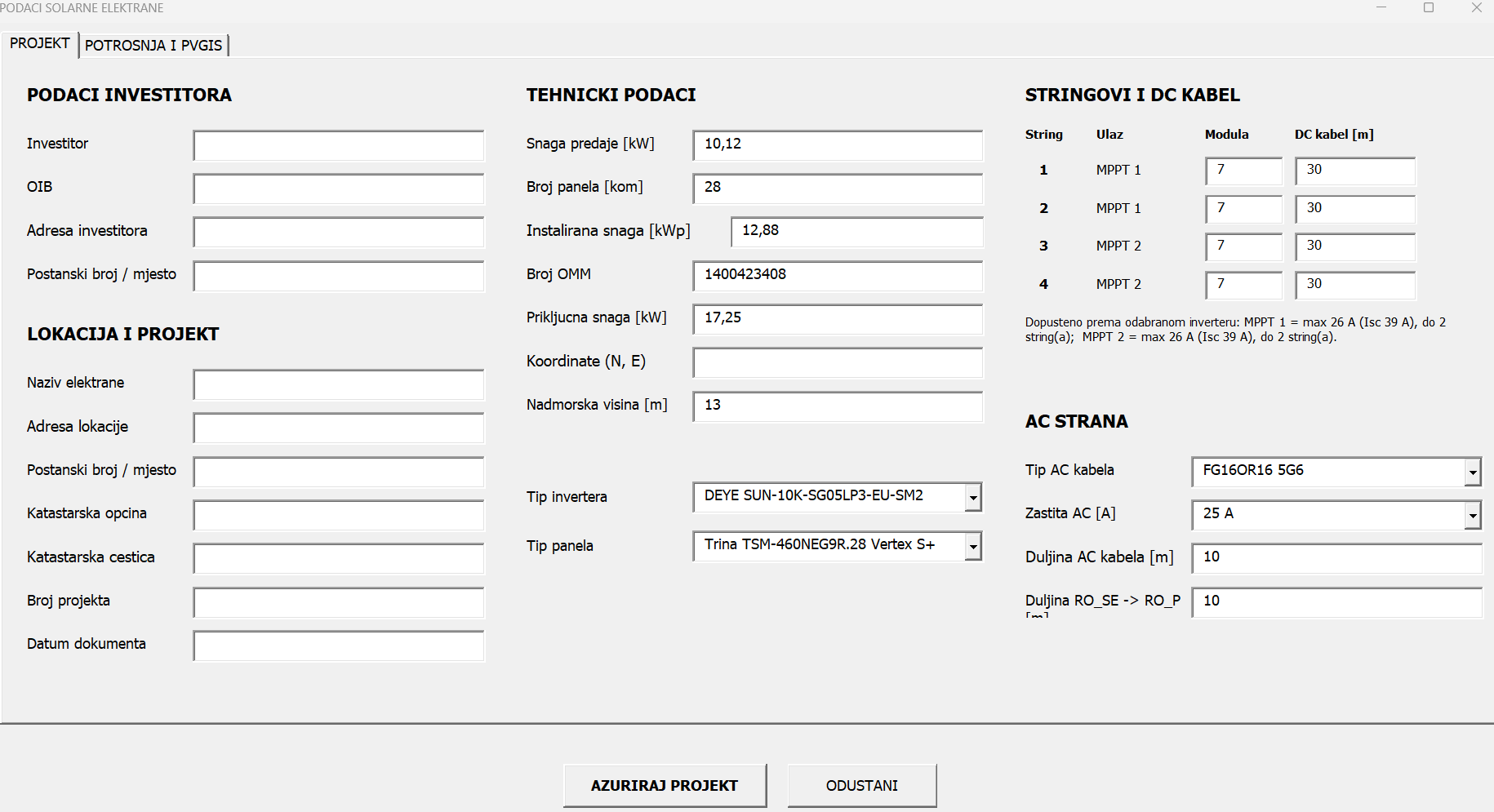

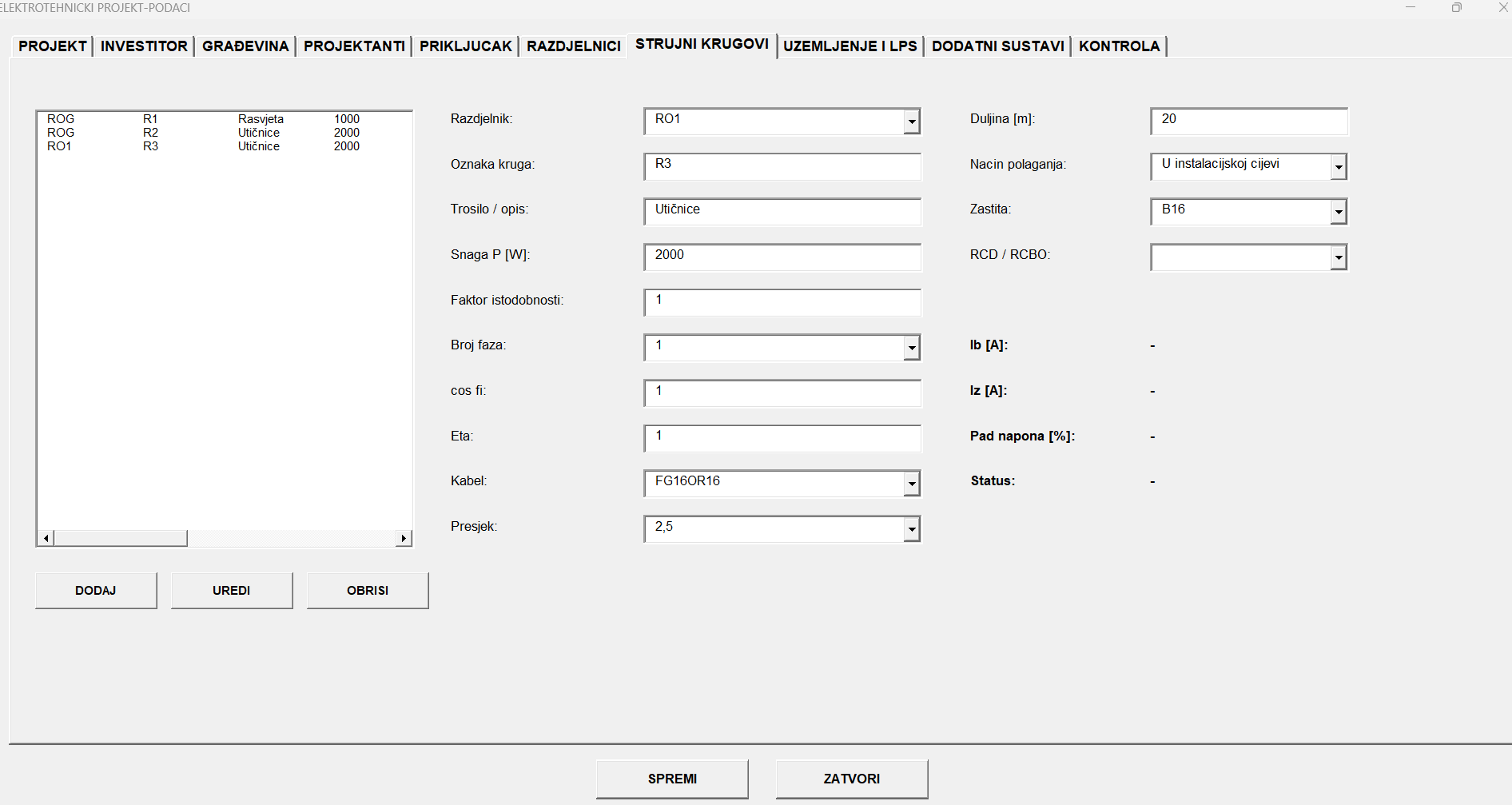

Faza počinje procjenom lokacije (orijentacija krova, zasjenjenje) i analizom potrošnje električne energije. Na temelju tih podataka određuje se optimalna snaga elektrane. Izrađuje se idejni projekt i ponuda koja uključuje odabir opreme (paneli, pretvarači, konstrukcija).
- Nakon što ste u prvom koraku predali projekt HEP-u, u drugom koraku slijedi dobivanje suglasnosti od HEP-a, a suglasnost se zove Obavijest o mogućnosti priključenja potrošača sa vlastitom proizvodnjom. Za kućanstva s vlastitom proizvodnjom ključno je dobiti Suglasnost od HEP za priključenje na mrežu, što uključuje provjeru priključne snage i kapaciteta mreže. Dobra je stvar da HEP u pravilu daje takvu suglasnot. Vrijeme potrebno za to ovisi o regiji u kojoj se predaje suglasnost, a u pravilu to traje do mjesec dana.

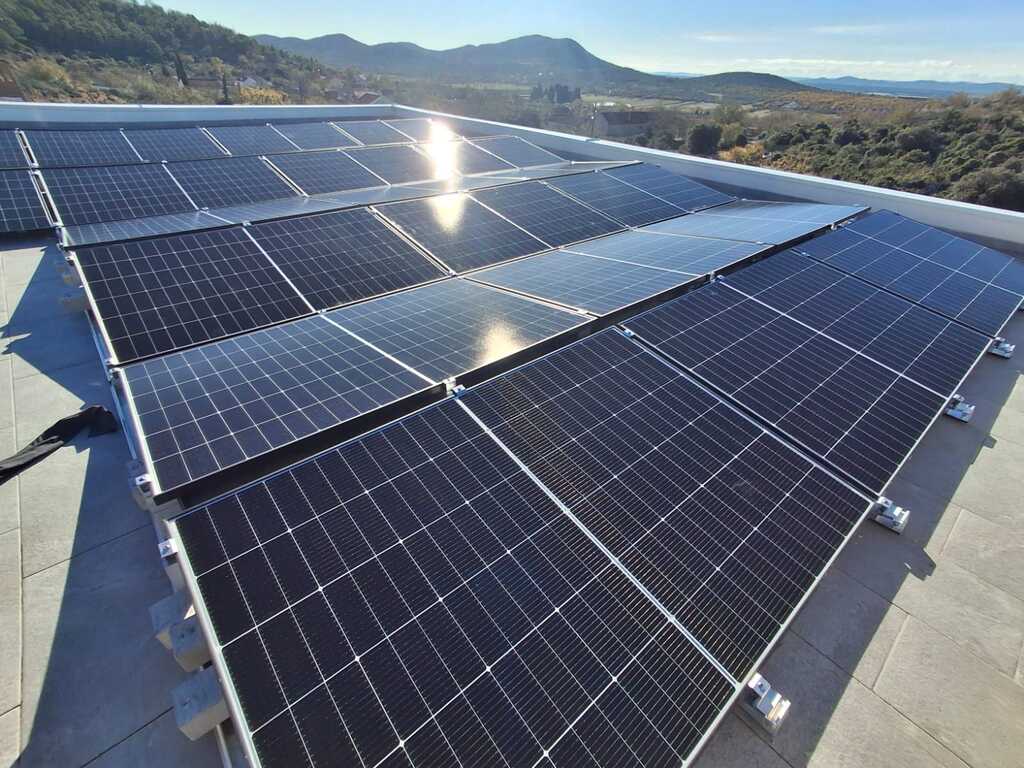

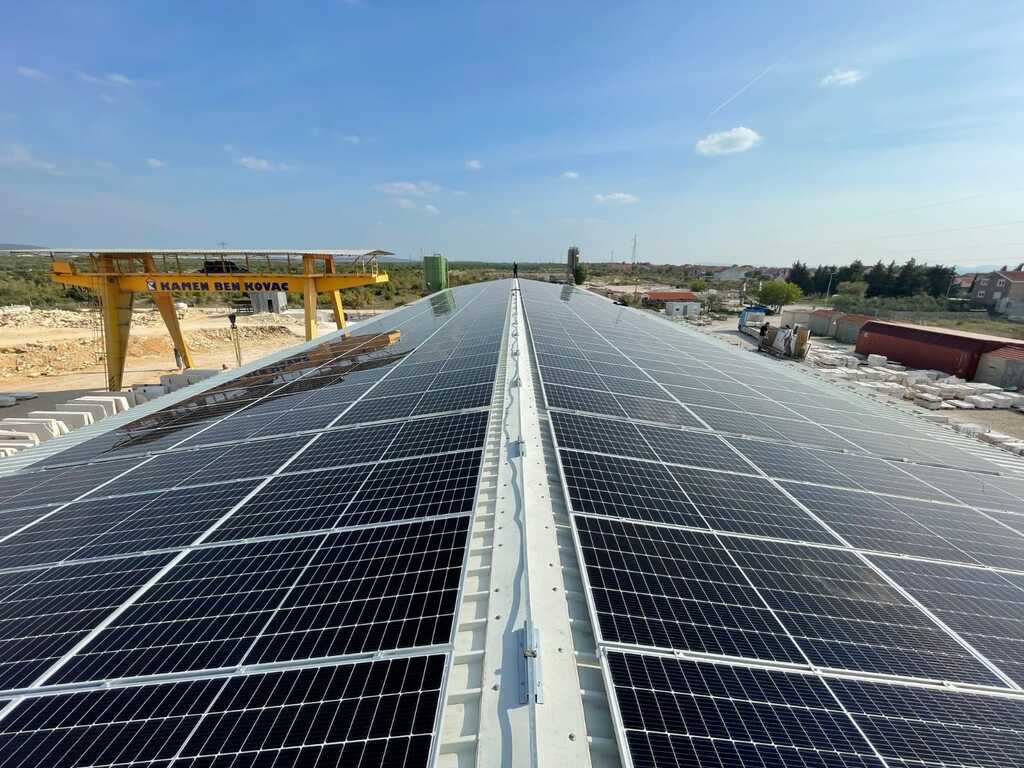

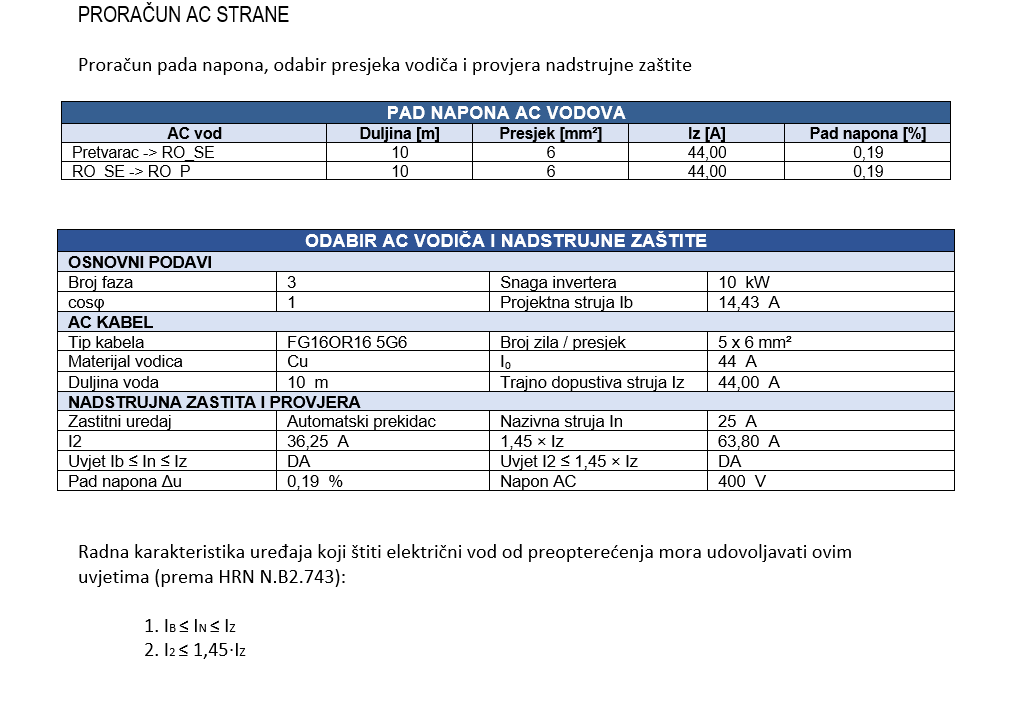

Nakon ishođenja suglasnosti, pristupa se nabavi odabrane opreme. Slijedi montaža nosive konstrukcije na krov, postavljanje i učvršćivanje solarnih panela, instalacija invertera te povezivanje cjelokupne elektroinstalacije s kućnom mrežom i glavnim razvodnim ormarićem. Taj postupak traje od dva do četiri dana.
Završna faza procesa je službeno puštanje u pogon i legalizacija rada elektrane. Proces uključuje završno ispitivanje ispravnosti sustava te predaju Izvješća o ispitivanju. Slijedi zamjena brojila dvosmjernim brojilom i potpisuje se Ugovor o korištenju distribucijske mreže (za netiranje energije). Potpisivanjem ugovora, elektrana je puštena u trajni pogon, počinje isporučivati energiju, a vlasnik stječe status "Kupca s vlastitom proizvodnjom".
